Геотекстиль под основанием: как проверить разделительный слой до засыпки

Проверка разделительного геотекстиля до засыпки: идентификация, основание, стыки, повреждения, закрытие замечаний и сохранение привязок.

Геотекстиль под основанием: как проверить разделительный слой до засыпки

Учебный журнал из четырёх замечаний: два проверены, одно ждёт решения, одно исправлено без проверки. Незавершёнными остаются два вопроса.

Разделительный геотекстиль проверяют до засыпки: после устройства следующего слоя нельзя увидеть всю раскладку, соединения и повреждения. Приёмка должна связать конкретный материал с участком и принятой схемой. Внешне ровное полотно не подтверждает соответствие изделия, а правильная этикетка не заменяет осмотр выполненных работ.

Сопоставить полотно с проектной позицией

Подготовьте актуальные листы, спецификацию и документы на полученную партию. На этикетке проверьте обозначение, исполнение и формат; установите связь с поставкой. Не ограничивайтесь знакомым цветом или привычной массой на площадь: это не полная идентификация материала.

Перед раскладкой полезно назначить участкам понятные коды. Например, Д-01 и Д-02 обозначают две захватки, а Р-01 и Р-02 — полученные рулоны. Коды условные, но позволяют записать, какой материал использован в каком месте. Если один рулон разделён, происхождение частей сохраняют.

В журнале отмечают основание проверки: документ, его версию и проверяемое требование. Если в спецификации отсутствует важный параметр или листы противоречат друг другу, это вопрос для разрешения до закрытия. Нельзя устранять противоречие, выбрав более удобную запись без согласования.

Осмотр маркировки подтверждает связь поставки с документами, но не заменяет предусмотренный входной контроль. Требуемые испытания и критерии должны быть определены отдельно. Не следует считать измерение рулеткой достаточной проверкой всех свойств геотекстиля.

Осмотреть поверхность до раскладки

Основание сопоставляют с принятой подготовкой: профиль, состояние поверхности и завершение предшествующих работ. Конкретные допуски и способы исправления берут из документации. Общая рекомендация «выровнять» не задаёт требуемую отметку, уплотнение или готовность основания.

Отметьте предметы и участки, способные повредить полотно при предусмотренной технологии. Зафиксируйте загрязнения, воду и незавершённые работы, если они влияют на возможность укладки. Решение об устранении должно относиться к конкретному месту, а не растворяться в общей записи об уборке площадки.

Геотекстиль не используют как способ скрыть дефект подготовки. Если под ним остаётся неразобранный участок, последующая фотография ровного полотна не подтверждает готовность основания. Сначала закрывают замечание по предшествующему этапу, затем продолжают работы.

Для сложной формы заранее сверяют границы и места разрезов. Это уменьшает количество импровизированных деталей на площадке. Рабочую раскладку проверяют по фактической геометрии, сохраняя предусмотренные проектом положения и узлы.

Проверить целостность, стыки и особые места

Обойдите доступное полотно по схеме участка. Отметьте разрывы, порезы, загрязнения, складки и смещения, требующие рассмотрения по установленным критериям. Не назначайте универсальный допустимый размер повреждения: он не определяется бытовой оценкой «небольшая дырка».

Проверьте соединения и окончания по принятому узлу. Укажите, где предусмотрен нахлёст, шов или иной способ, и что фактически выполнено. Одинаковый размер стыка не следует автоматически применять ко всем грунтам, изделиям и условиям устройства.

Место осмотра Что зафиксировать Чем подтвердить закрытие вопроса
Регулярное поле Состояние и положение полотна Осмотр по принятому критерию
Стык Узел и фактическое исполнение Привязка к листу и измерения
Примыкание Край, переход, препятствие Отдельный предусмотренный узел
Повреждение Код, фото и границы Решение и выполненное исправление
Заменённая часть Новое полотно и происхождение Повторная проверка участка

Проходы коммуникаций, углы и переходы требуют внимания даже при ровной основной площади. Фотография центрального поля не описывает эти места. Для каждого нестандартного участка должна быть понятна принятая деталь или зафиксирован вопрос ответственному специалисту.

Записать замечания так, чтобы их можно было закрыть

Вместо «геотекстиль повреждён» используйте запись с местом и предметом: «Д-02, точка 3 по схеме, видимый порез; требуется решение по восстановлению». Добавьте снимок и дату. Не указывайте причину, если она неизвестна: факт повреждения и вывод о виновнике — разные сведения.

В карточке замечания нужны ответственный, принятое решение и подтверждение его выполнения. Нельзя считать вопрос закрытым только потому, что работа передана исполнителю. После исправления проверяют тот же участок и сохраняют связь с первоначальной записью.

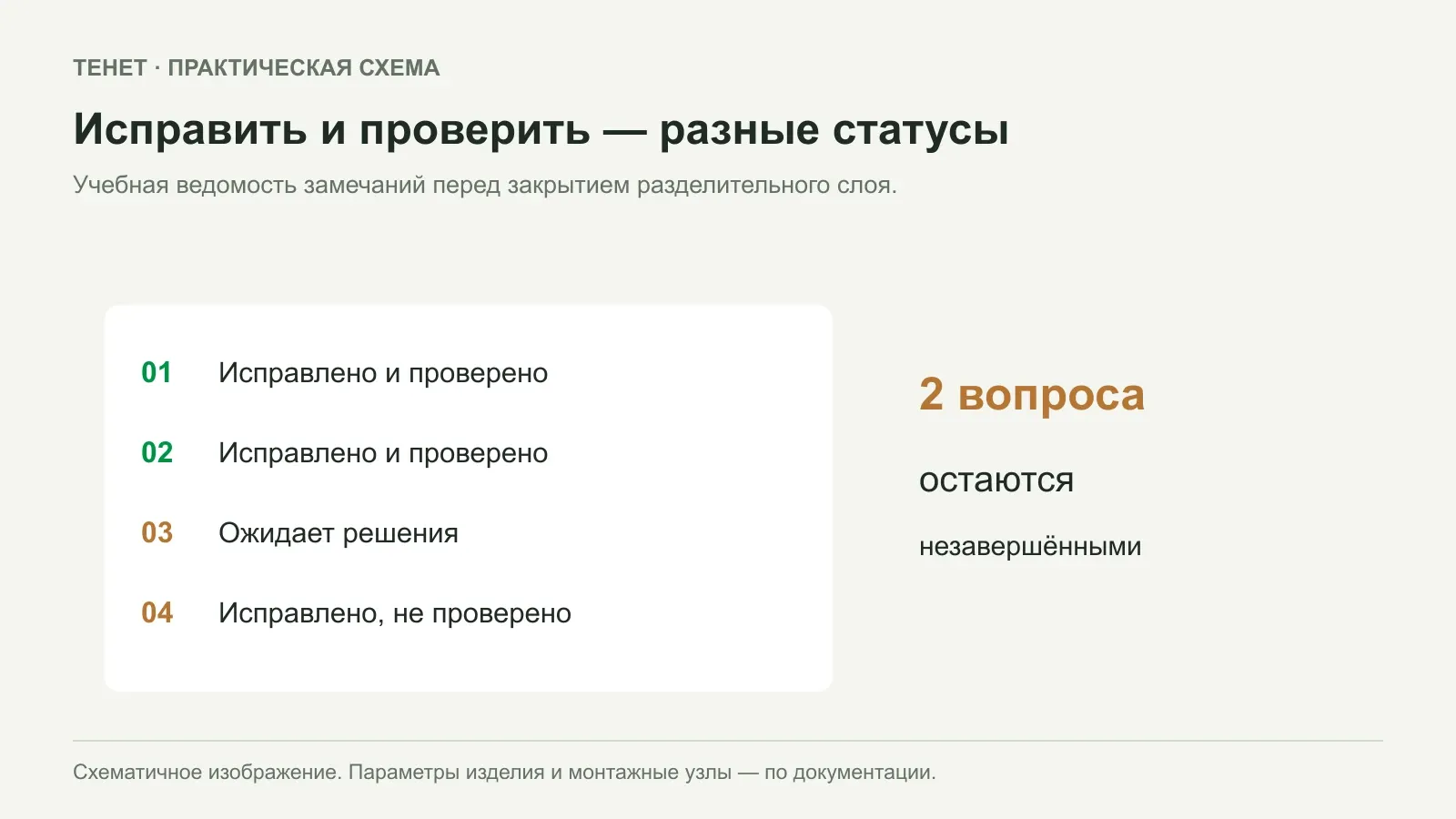

Учебный пример: из четырёх замечаний два устранены и проверены, одно ожидает решения, ещё одно выполнено, но не осмотрено. Для завершения контроля остаются два вопроса, а не один. Статусы «сделано» и «проверено» важно различать, особенно перед засыпкой.

Не включайте спорную площадь в перечень принятых работ до установленного решения. Если по технологии можно продолжать на другой независимой захватке, её границы и статус показывают отдельно. Общий акт не должен создавать впечатление, что все участки проверены одинаково.

Сохранить доказательства до следующего слоя

Итоговый пакет связывает схему, материал, результаты осмотра и закрытые замечания. Общие фотографии дополняют крупными планами проверяемых деталей и маркировки. На снимках должна быть понятна привязка, а в записи — дата и сотрудник, выполнивший проверку.

После приёмки уточняют готовность к предусмотренной отсыпке и обращению с материалом. Открытое полотно не становится площадкой для любой техники только из-за подписанного листа осмотра. Порядок следующих операций определяется принятой технологией и документацией на систему.

Если до засыпки произошли сильные осадки, движение по полотну или другое событие, способное изменить состояние, прежнюю запись нельзя автоматически считать описанием текущей ситуации. Необходимость повторного осмотра оценивают по фактическим условиям и установленному порядку.

Структура исполнительных материалов на геосинтетический слой помогает организовать хранение сведений; конкретные формы определяются проектом. Для запроса материала в ТЕНЕТ передавайте ту же точную позицию, по которой будет выполняться приёмка. Это связывает закупку, монтаж и контроль без потери идентификации.

ОТ ИДЕИ К ВЫБОРУ

Нужен материал для вашей задачи?

Поможем разобраться в характеристиках и выбрать подходящий вариант.

ПОМОЩЬ СПЕЦИАЛИСТА ТЕНЕТ

Заказать звонок

Оставьте контакты — специалист ТЕНЕТ свяжется с вами в рабочее время.

Пн–Пт, 09:00–18:00 МСК
