Как считать сетку для временной строительной площадки
Расчёт сетки для временного ограждения: периметр, проёмы, окончательные детали и сравнение раскладки рулонов 50 и 25 метров.

Учебная раскладка шести деталей общей длиной 102 м в двух рулонах по 50 м и одном 25 м. Дополнения заданы условно.
Сетку для временной строительной площадки считают по принятой схеме ограждения: сначала отдельные участки и открываемые части, затем окончательные детали и раскрой рулонов. Площадь территории для этого недостаточна. Два участка одинаковой площади могут иметь разную протяжённость границы и разное число проездов.
Расчёт ниже относится к количеству сигнального заполнения по заранее определённому решению. Он не назначает опасную зону, высоту защитного ограждения, опоры или крепления. Если от конструкции требуется предотвращение падения или удержание транспорта, эти функции должны обеспечиваться предусмотренными устройствами; один рулон сетки их не подтверждает.
Получите схему и разделите комплект по функциям
До обмера уточните, что именно закрывается сеткой. Это может быть внешний контур, отдельная зона внутри площадки или заполнение существующих секций. Сохраните обозначение участка, версию схемы и единицу измерения. Если часть границы проходит по уже установленному ограждению, проверьте, нужно ли там дополнительное полотно.
В спецификации разделите заполнение, опоры, соединения, входы и другие предусмотренные устройства. Не выводите число стоек из произвольного шага, если этот шаг не задан решением. Арифметика длины полотна не является расчётом всей конструкции.
Полезно обозначить каждый участок на плане буквой. Тогда запись «А–Б, полотно по схеме» можно проверить на месте и связать с поставкой. Для сложной территории отдельными строками учитывают повороты, внутренние зоны и участки, которые появляются на следующем этапе.
Вопросы подготовки безопасной схемы для выемок разобраны в статье об ограждении траншеи и колодца. Здесь предполагается, что соответствующие технические решения уже получены и нужно посчитать назначенный материал.
Измерьте стороны и отметьте все проёмы
Возьмём учебную прямоугольную площадку 30 × 18 м. Общий периметр равен 2 × (30 + 18) = 96 м. На одной длинной стороне предусмотрен проезд 4 м, на одной короткой — проход 1 м. Если в этих местах нет сетчатого заполнения, длина неподвижной части составляет 96 − 4 − 1 = 91 м.
| Участок примера | Общая сторона | Проём | Неподвижная часть |
|---|---|---|---|
| Первая длинная сторона | 30 м | 4 м | 26 м |
| Вторая длинная сторона | 30 м | — | 30 м |
| Первая короткая сторона | 18 м | 1 м | 17 м |
| Вторая короткая сторона | 18 м | — | 18 м |
| Итого | 96 м | 5 м | 91 м |
Если створки проезда и прохода тоже получают это заполнение, их возвращают в ведомость отдельными деталями: 4 и 1 м по условию примера. Суммарная геометрическая длина снова составит 96 м. Нельзя сначала вычесть проёмы, а затем забыть материал открываемых частей.
Это простой план без перепадов высоты и дополнительных изгибов. На реальной территории измеряют путь полотна по принятой схеме. Прямая между крайними точками не всегда совпадает с фактической линией. Разницу не следует прятать в общем проценте запаса.
Перейдите к окончательным размерам деталей
Геометрические длины ещё не являются картой раскроя. Для неё нужны предусмотренные соединения, обработка краёв и другие размерные требования. В учебном примере условно принято, что после технической разработки четыре неподвижные части имеют окончательные длины 27, 31, 19 и 20 м. Они суммарно на 6 м длиннее исходных 91 м.
Эти 6 м заданы как результат условного технического решения. Это не универсальный запас и не требование к нахлёсту. Для двух открываемых деталей окончательные длины по условию равны 4 и 1 м. Общая потребность по карте: 27 + 31 + 19 + 20 + 4 + 1 = 102 погонных метра.
Допустим также, что все детали используют рабочую ширину полотна 2 м целиком, поворот и дополнительные стыки не нужны, а потери при резке в модели не учитываются. Площадь исходного полотна для деталей равна 102 × 2 = 204 м². Эти допущения нужны для дальнейшего сравнения рулонов и не назначают реальную высоту ограждения.
В рабочей ведомости рядом с каждой окончательной длиной сохраняйте исходную сторону и основание увеличения. Тогда можно проверить, не учли ли один припуск дважды. Если техническое решение изменилось, пересчитайте конкретные детали, а не просто добавьте ещё один рулон ко всему заказу.
Сравните варианты поставки по раскрою
Для примера доступны два условно подходящих по характеристикам формата: сигнальная сетка 2 × 50 м и 2 × 25 м. Фактическую применимость изделий и комплектность проверяют до выбора поставки.
Два рулона по 50 м дают только 100 м, поэтому для потребности 102 м их недостаточно даже по суммарной длине. Три таких рулона дают 150 м. Но можно проверить сочетание двух рулонов по 50 м и одного по 25 м — всего 125 м.

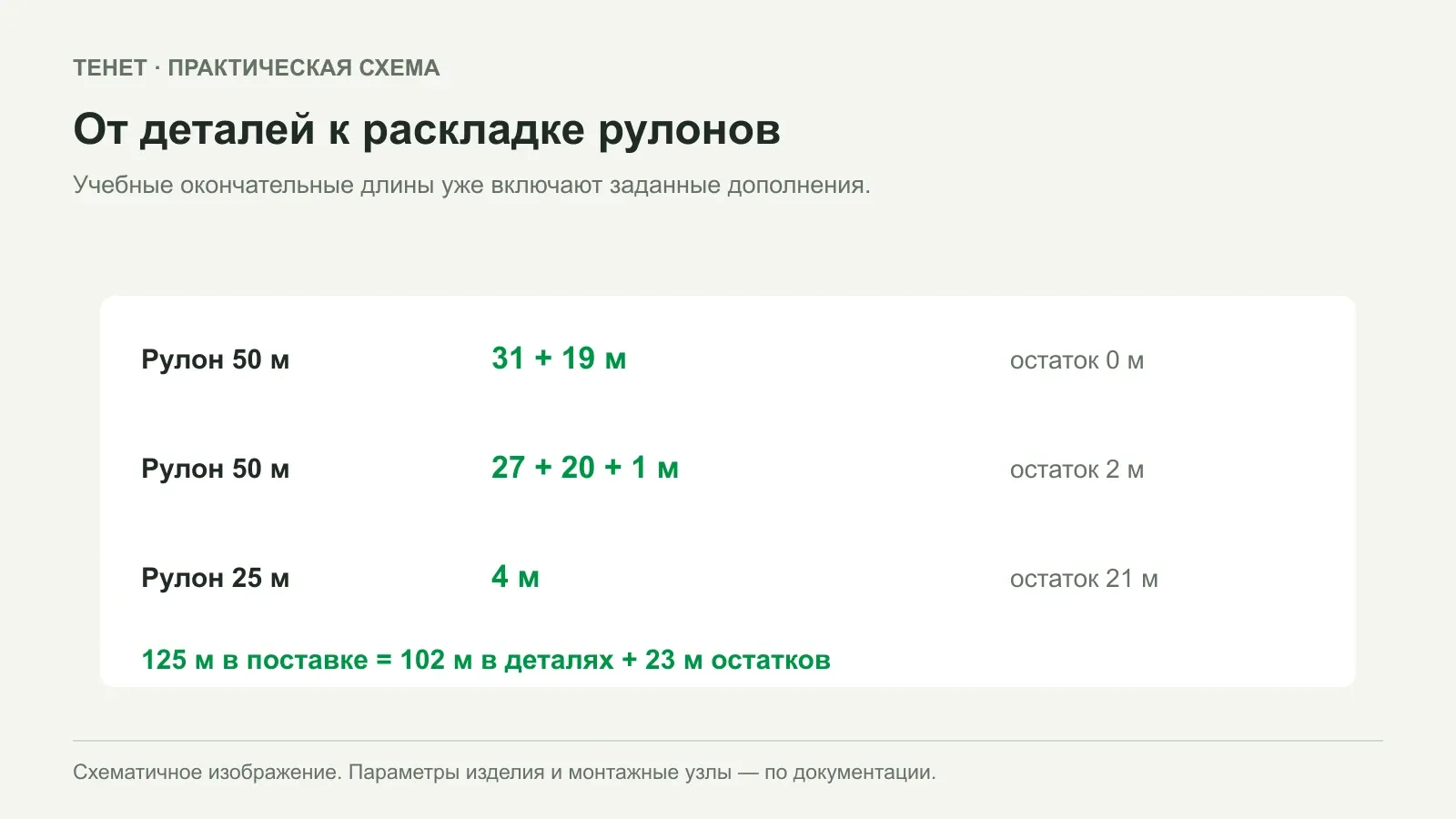

| Рулон | Детали учебной раскладки | Использовано | Остаток |
|---|---|---|---|
| 50 м, первый | 31 + 19 м | 50 м | 0 м |
| 50 м, второй | 27 + 20 + 1 м | 48 м | 2 м |
| 25 м | 4 м | 4 м | 21 м |
| Итого | Все шесть деталей | 102 м | 23 м |
Такой вариант получает все заданные цельные детали. Это проверка одной раскладки, а не гарантия оптимальной закупки при любых ценах и условиях продажи. Сравните стоимость полного набора, доступность форматов и полезность остатков. У трёх пятидесятиметровых рулонов остаток по той же потребности был бы 48 м, но их коммерческие условия могут отличаться.
Остатки фиксируйте по отдельности. Два куска длиной 2 и 21 м нельзя считать одним цельным полотном 23 м. Для дальнейшего использования важно сохранить маркировку и состояние, а также проверить новые размеры и требования.
Учтите этапы и выдачу материала на площадке
Временное ограждение может переставляться по ходу работ, но повторное использование нельзя учитывать только по календарю. Нужны разрешённая последовательность перестановки, пригодность деталей и возможность освободить их до начала следующего этапа. Если два участка работают одновременно, один и тот же комплект не должен оказаться в обеих ведомостях.
Разделите поставку на постоянную часть, дополнительные детали следующего этапа и предполагаемые повторно используемые секции. Последние подтвердите после осмотра. Не уменьшайте новую закупку за счёт материала, который ещё занят на действующей границе или требует оценки состояния.
Для заказа через категорию сигнальных сеток приложите карту окончательных деталей, схему этапов и требования к изделию. При выдаче со склада указывайте назначение каждого куска. Так подсчёт завершится проверяемым комплектом для конкретной схемы, а не приблизительным количеством квадратных метров территории.
