Решения: Дорожное строительство
Дороги и геосинтетика · 10.09.2026

Объёмная георешётка на склоне: что должно быть в проекте монтажа

Что проверить в проекте объёмной георешётки на склоне: геометрию, основание, закрепление, соединения, заполнитель и контроль до закрытия.

Объёмная георешётка на склоне: что должно быть в проекте монтажа

Учебный прямолинейный откос: при высоте 3 м и заложении 4 м длина поверхности равна 5 м. Это геометрия, а не проект укрепления.

Монтаж объёмной георешётки на склоне начинают с принятой схемы: какие участки она закрывает, как закрепляется, чем заполняется и куда отводится вода. Универсальная последовательность «растянуть, поставить штыри, засыпать» не определяет работоспособность системы. До закупки нужны рабочие размеры секций и узлы именно для выбранного изделия и конкретного склона.

Уточнить систему и границы задачи

Объёмная георешётка образует пространственные ячейки для заполнителя. Плоская решётка в рулоне имеет другую геометрию и не заменяет такую секцию. В задании указывают вид изделия полностью, а не общее слово «геосетка». Различия систем разобраны в материале об укреплении склонов.

Далее определяют задачу: защита поверхностного слоя от размыва, устройство конкретной облицовки или часть более сложной конструкции. Наличие ячеек на поверхности само по себе не подтверждает устойчивость всего склона. Если есть трещины, смещения, выходы воды или признаки осыпания, эти сведения входят в исходные данные для инженерной оценки.

На плане отмечают верх, низ, боковые границы, переходы к соседним покрытиям и участки, где секции прерываются. Отдельно показывают сооружения, коммуникации и места доступа. Схема должна позволять однозначно понять, где заканчивается один узел и начинается другой.

Угол склона не является единственным параметром выбора. Нужны его высота, длина по поверхности, грунты, водные условия, принятые нагрузки и назначение. Фотография полезна для ориентации, но не заменяет разрез и измерения. Неизвестные величины оставляют в списке вопросов, а не принимают на глаз.

Проверить подготовку и геометрию поверхности

В проекте должны быть требования к основанию: профиль, обработка неровностей, подготовительные слои и участки, требующие отдельного решения. Их выполнение проверяют до раскладки. Уложенная сверху секция не должна скрывать неподготовленный участок, по которому ещё нет решения.

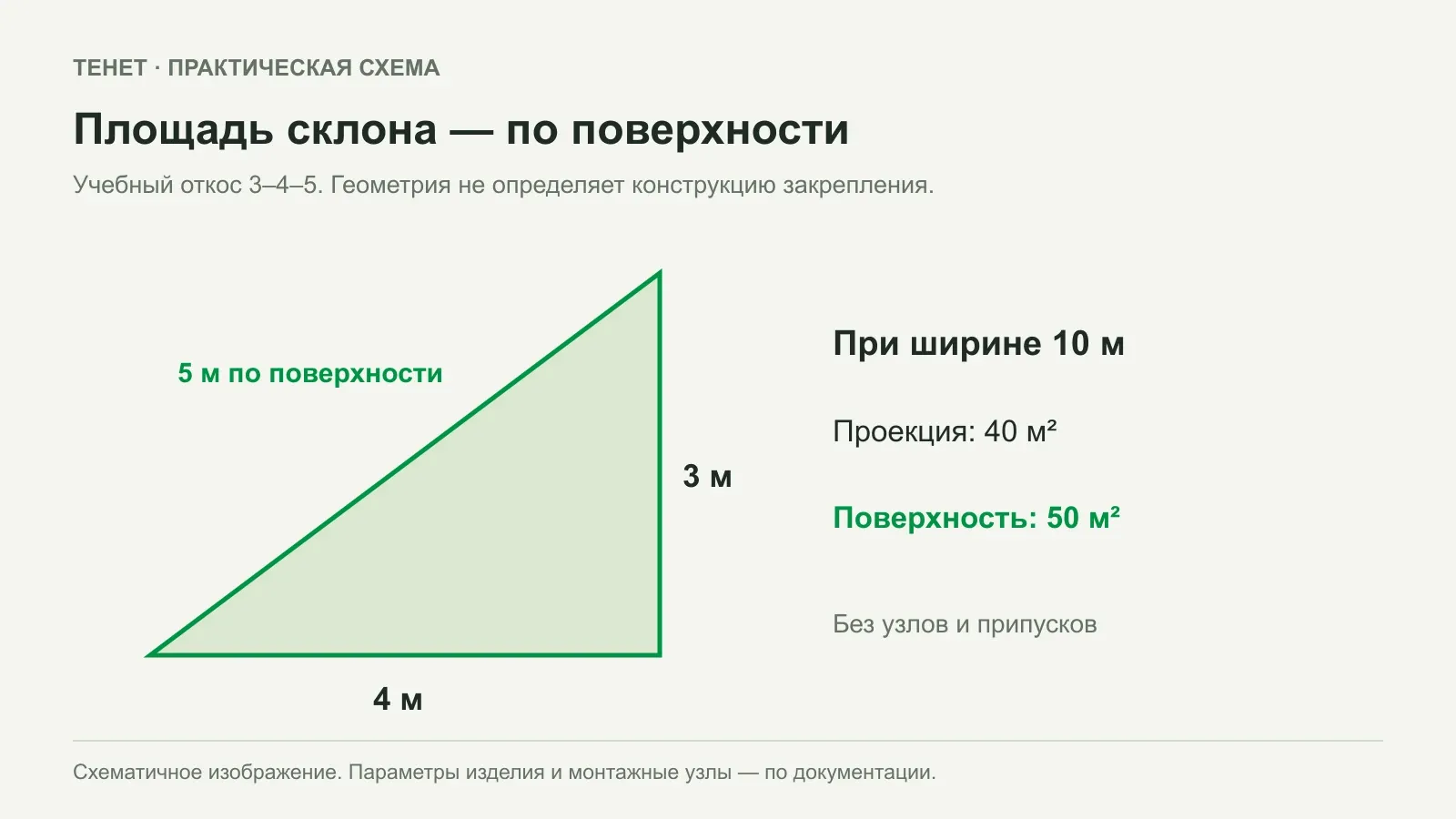

Не путайте площадь горизонтальной проекции с площадью наклонной поверхности. В учебном примере прямолинейный откос имеет горизонтальное заложение 4 м и высоту 3 м. Длина по поверхности равна 5 м. При ширине участка 10 м наклонная площадь составляет 50 м², хотя на плане проекция занимает 40 м². Это геометрия идеального откоса, без переходов, запасов и монтажных узлов.

Для криволинейной или ступенчатой поверхности нужны измерения по участкам. Нельзя просто применить один коэффициент к общей площади плана. Места сопряжений обозначают отдельно: там раскладка может отличаться от регулярного поля секций.

Если предусмотрен геотекстиль или иной нижний слой, в документации указывают его самостоятельную функцию и параметры. Его наличие нельзя считать обязательным для любой системы либо исключать только ради экономии. До закрытия сохраняют сведения о выполнении каждого предусмотренного слоя.

Разделить закрепление секций и соединение между ними

Ведомость «штыри — по площади» недостаточна. Необходимо понимать назначение каждого элемента: временное удержание при раскладке, постоянное закрепление системы, соединение соседних секций или передача усилий через предусмотренные проектом связи. Эти функции могут требовать разных изделий и узлов.

Часть схемы Что должно быть определено Что уточнить при отсутствии данных
Верхняя граница Узел и привязка Как закрепляется край системы
Поле секций Тип и размещение креплений Для каких условий принят шаг
Стыки Совместимый соединитель Какая инструкция относится к изделию
Боковые края Завершение и примыкание Как решён переход к соседней зоне
Особые участки Отдельный узел Чем он отличается от регулярного поля

Не назначайте длину анкера по высоте ячейки. Работу крепления рассматривают с учётом грунта и действующих условий; высота ленты не описывает их. Чужая схема с похожей фотографии также не подтверждает достаточность креплений.

В поставке должны совпасть изделие, исполнение секции и комплектующие. Если предложен другой соединитель, нужно подтвердить совместимость и применимость. Само наличие отверстия или возможность физически соединить детали не является таким подтверждением.

Увязать заполнение с организацией работ

До начала монтажа согласуют материал заполнения, способ подачи, очередность и требования к готовой поверхности. Для участка также определяют доступ техники и ограничения при обращении с незаполненными секциями. Нельзя переносить режим работы машины с обычной насыпи на открытую геосинтетическую систему без проверки.

В плане работ удобно показать отдельные зоны: подготовлена, разложена, соединена, проверена, заполнена. Это позволяет не закрыть материал до осмотра. Размер рабочей захватки выбирают по принятой технологии и возможностям площадки, а не по случайному количеству привезённых секций.

Заполнитель должен соответствовать проектной позиции. Слова «местный грунт» или «любой щебень» не заменяют его характеристики. Изменение материала рассматривают до отсыпки, поскольку от него зависят и технология, и результат. Объём поставки рассчитывают по геометрии и установленным условиям, отдельно от числа секций.

Для растений в ячейках дополнительно нужны принятые требования к растительному слою и последующему уходу. Для другого заполнения — свои требования. Одинаковый каркас ячейки не превращает разные варианты покрытия в одно решение.

Принять этап до закрытия и сохранить привязки

Перед заполнением сопоставьте выполненную раскладку с актуальным листом проекта. Проверьте идентификацию материала, рабочие размеры, соединения, закрепление и особые узлы. Неустановленные или повреждённые элементы отмечают на схеме с конкретным местом, а не общей записью «есть замечания».

Фотографии делают так, чтобы был понятен участок и предмет проверки. Общий вид показывает расположение; крупный план — проверяемое соединение или маркировку. Снимок без привязки не объясняет, где выполнен узел и относится ли он к текущей версии.

После исправления замечания сохраняют решение, подтверждение выполнения и дату проверки. Отсыпка не должна становиться способом скрыть неразобранный вопрос. После заполнения принимают уже следующие предусмотренные работы и готовую поверхность по установленным критериям.

Для запроса в дорожное направление ТЕНЕТ подготовьте план, разрез, перечень секций и узлов, данные о грунте, воде и заполнителе. Такой пакет позволяет обсуждать конкретную комплектацию. Если рабочая схема ещё не разработана, это нужно указать прямо: предварительная ведомость материалов не заменяет проект монтажа.

ОТ ИДЕИ К ВЫБОРУ

Нужен материал для вашей задачи?

Поможем разобраться в характеристиках и выбрать подходящий вариант.

ПОМОЩЬ СПЕЦИАЛИСТА ТЕНЕТ

Заказать звонок

Оставьте контакты — специалист ТЕНЕТ свяжется с вами в рабочее время.

Пн–Пт, 09:00–18:00 МСК
